HISTORIA DE ÉXITO – LOGÍSTICA DE CARGA ESPECIAL – RUEDA ROTOPALA 8,49 MTS

Proyecto 8.49

1.- Antecedentes

Pequeña reseña del desafío

Glotso SpA, agente de carga autorizado ante la Aduana, gestionó un proyecto internacional con origen en Tianjin, China y destino originalmente planificado en Puerto Angamos, Chile. Doce días antes de la ETA, la descarga se reprogramó por condiciones climáticas y cierre preventivo, trasladándose la operación al Puerto de Antofagasta. La carga era una pieza sobredimensionada de 8,49 m de ancho, lo que exigió planificación técnica y logística especializada.

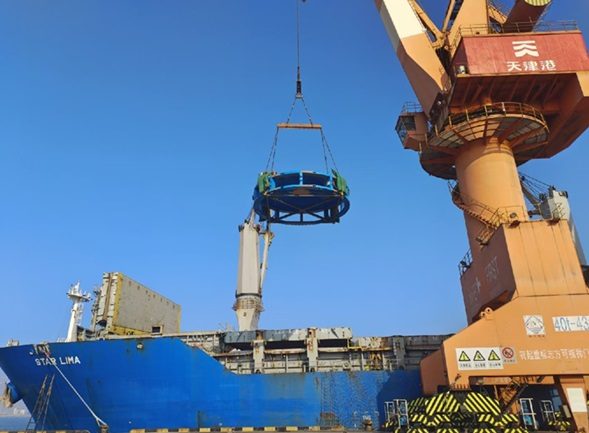

Puerto de embarque: Tianjin, China

El problema y desafío

El cambio de puerto (de Angamos a Antofagasta) afectó la logística nacional: Antofagasta es un puerto en zona urbana con mayor complejidad operativa frente a Angamos, que está en zona industrial. La pieza de 8,49 m presentaba mayores restricciones de tránsito urbano y puntos críticos en ruta. El reto fue reconfigurar y ejecutar el transporte terrestre en tiempo reducido sin afectar el cronograma del cliente ni generar costos adicionales.

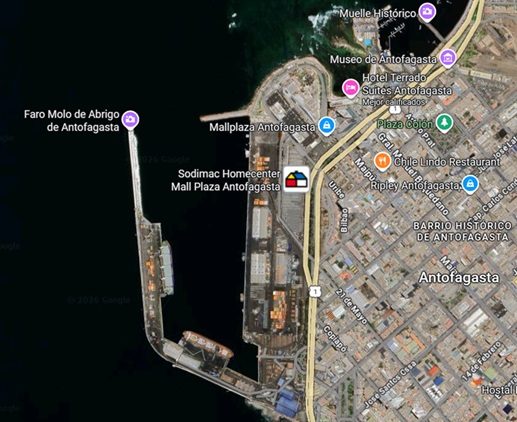

Vista aérea del puerto de Antofagasta

2.- Solución

Qué hicimos?

Glotso SpA asumió la replanificación integral: diseñó y ejecutó un nuevo plan de transporte terrestre desde Puerto de Antofagasta hasta el destino final, gestionando todas las aprobaciones y la coordinación operativa necesaria.

Cómo lo hicimos?

  • Desarrollo de un nuevo estudio de ruta con empresa de ingeniería, evaluando alturas, anchos y condiciones de cada tramo.
  • Gestión de aprobaciones y permisos ante Vialidad.
  • Coordinación operativa con Carabineros, la empresa portuaria (ATI), transportista (Jaime GAC SpA) y el cliente (preparación de maquinaria de descarga en site).
  • Planificación táctica para evitar puntos críticos urbanos y mitigar riesgos durante el traslado.

En cuánto tiempo lo hicimos?

El proceso, que habitualmente toma 20–30 días hábiles (Según las características de la carga), se ejecutó en un tiempo excepcional (plazo abreviado) permitiendo mantener el cronograma comprometido con el cliente y reducir costos adicionales.

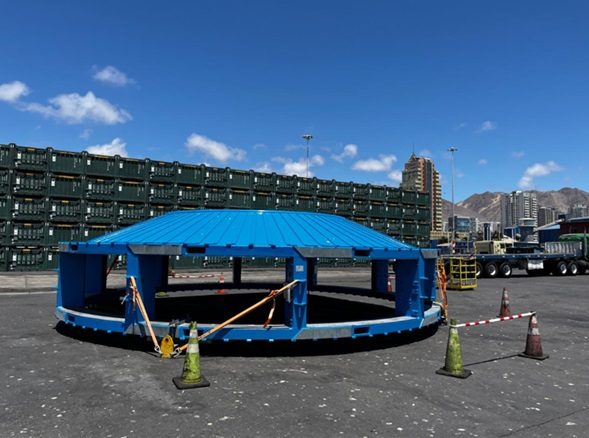

Centro de acopio en el Puerto de Antofagasta (EPA)

3.- Qué aprendimos?

Factores claves de éxito

  • Capacidad de reacción rápida ante contingencias externas.
  • Coordinación eficiente entre actores públicos y privados (Vialidad, Carabineros, ATI, transportista, cliente).
  • Importancia de la planificación técnica y el apoyo de ingeniería especializada.
  • Liderazgo operativo y experiencia del equipo de Glotso SpA en cargas proyecto.

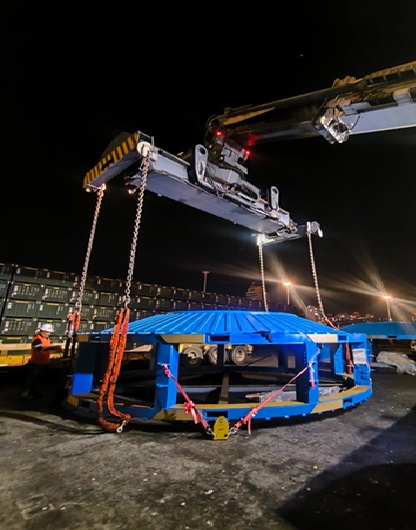

Proceso de carguío sobre cama baja con almohadillas y durmientes

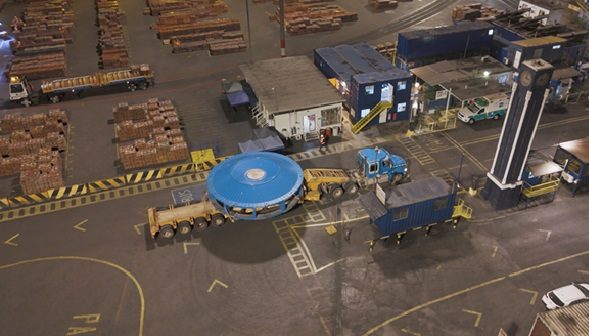

Despacho de carga desde el Puerto de Antofagasta (ATI)

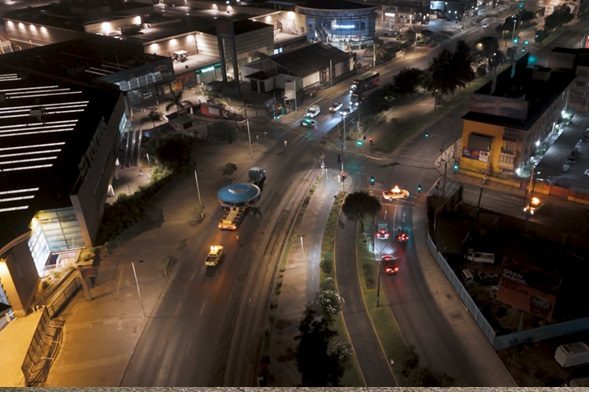

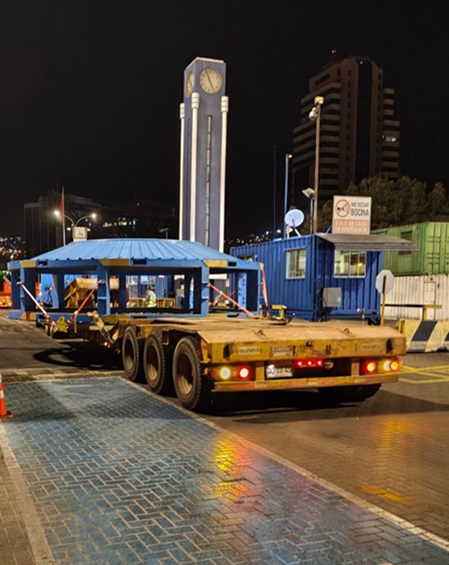

Tránsito en ciudad de Antofagasta

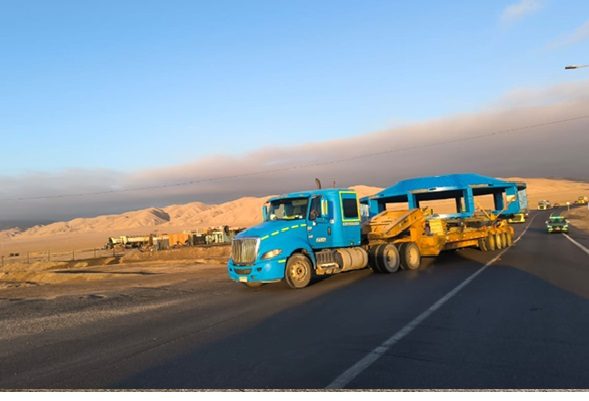

Tránsito a destino final: La Negra, Antofagasta

Conclusiones y recomendaciones

Glotso SpA haciendo posible los proyectos

La operación demostró que despachar cargas sobredimensionadas desde Puerto de Antofagasta es factible cuando existe planificación técnica, coordinación interinstitucional y liderazgo en terreno. Glotso SpA cumplió el compromiso con el cliente manteniendo tiempos y minimizando costos.

Recomendaciones:

  1. Mantener protocolos de respuesta rápida ante cambios de puerto o contingencias meteorológicas.
  2. Documentar y estandarizar estudios de ruta y checklists operativos para futuros proyectos.
  3. Mantener registro de lecciones aprendidas y permisos para acelerar procesos futuros.

🤝 Reconocimiento al equipo

Reconocimiento a puerto de Antofagasta (ATI), UMAR, Agencia de Aduana Pedro Serrano, Opazo Muellaje SpA, Transporte Jaime GAC SpA, Proyectos y Esap SpA (Ingeniería y Proyectos), Vialidad y Carabineros por su rol clave en la operación.

Agradecimiento especial a Paulina Lloyd y al equipo de Glotso SpA por su gestión.

Galería de Videos:

HISTORIA DE ÉXITO – LOGÍSTICA DE CARGA ESPECIAL

Pequeña reseña del desafío

Glotso SpA, agente de carga autorizado ante la Aduana, participó en un servicio internacional de carga proyecto con origen en Tianjin, China, y destino original Puerto Angamos, Chile. El proyecto contemplaba además la logística nacional de una carga sobredimensionada de 6,86 metros, lo que implicaba una planificación detallada desde su etapa inicial.

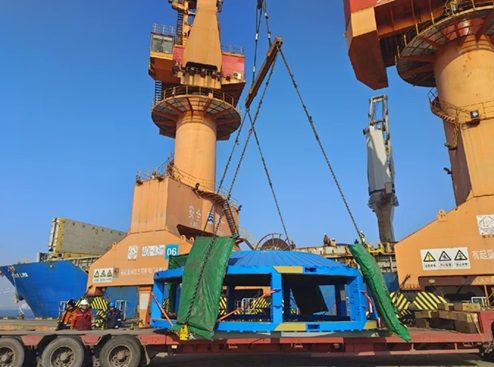

Puerto de embarque: Tianjin, China

El problema y desafío

Doce días antes de la ETA a Puerto Angamos, el operador del buque notificó que, debido a condiciones climáticas adversas y el cierre preventivo del puerto, la nave omitía recalada y descargaría en Puerto de Antofagasta. Este cambio impactó directamente la logística nacional, ya que Antofagasta es un puerto ubicado en el centro urbano, a diferencia de Puerto Angamos, emplazado en una zona industrial con menor complejidad operativa.

Vista aérea del puerto de Antofagasta

Solución

Qué hicimos?

Glotso asumió el desafío de reconfigurar completamente la logística nacional, coordinando un nuevo plan de transporte terrestre desde el Puerto de Antofagasta hasta el destino final del cliente.

Cómo lo hicimos?

Se trabajó en conjunto con una empresa de ingeniería para desarrollar un nuevo estudio de ruta, considerando altura, ancho y condiciones de cada tramo del trayecto. Paralelamente, Glotso gestionó los procesos de aprobación ante Vialidad, coordinación con Carabineros, empresa portuaria, transportistas y equipos de descarga en destino.

En cuánto tiempo lo hicimos?

Este proceso, que normalmente requiere entre 15 a 20 días hábiles, fue ejecutado en un tiempo excepcional, permitiendo mantener el cronograma comprometido con el cliente y minimizar costos adicionales.

Centro de acopio en el Puerto de Antofagasta (EPA)

Qué aprendimos?

Factores claves de éxito

  • Capacidad de reacción rápida frente a contingencias externas.
  • Coordinación eficiente entre múltiples actores públicos y privados.
  • Importancia de la planificación técnica y el trabajo colaborativo.
  • Experiencia y liderazgo operativo del equipo de Glotso SpA en cargas de proyecto.

Proceso de carguío sobre cama baja (equipo de 60 cm de altura) y despacho de carga desde el Puerto de Antofagasta (ATI)

Conclusiones y recomendaciones

Glotso SpA haciendo posible los proyectos

La operación demostró que una gestión logística flexible, respaldada por experiencia técnica y relaciones sólidas con autoridades y proveedores, es clave para enfrentar escenarios imprevistos. Se recomienda mantener planes de contingencia activos en proyectos de alta complejidad y reforzar la coordinación temprana con organismos reguladores.

🤝 Reconocimiento al equipo

  • Reconocimiento al trabajo de la agencia de aduana, empresa portuaria, transportistas y escolta policial.
  • Agradecemos especialmente a Paulina Lloyd y a todo el equipo de Glotso, por gestionar esta operación de excelente manera.
  • En Glotso SpA entendemos que detrás de cada operación exitosa hay personas: planificación, coordinación, comunicación y liderazgo en terreno.

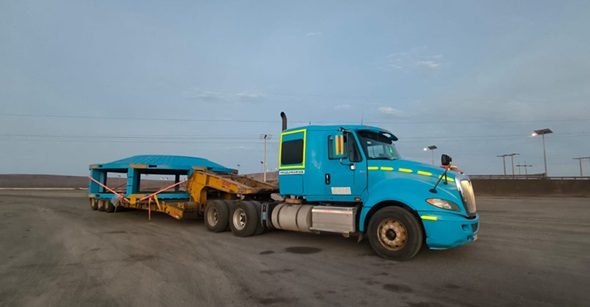

Transporte de carga por carretera

Última etapa: tránsito hacia destino final (La Negra, Antofagasta)
